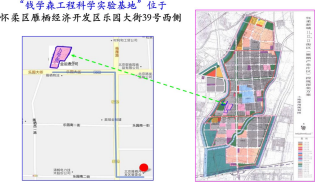

以高超条保项目为主要依托,力学所以 25 万元 / 亩的价格在怀柔购地 170 亩,建设 怀柔的帷幕拉开。
2021 年,又是一个春天, 历经 12 载风雨, 在三任所领导班子的领导和大力支持下,技 术团队和管理团队锐意进取、同舟共济、攻 坚克难,终于完成建设任务,迎来了竣工决算审计。
高超条保项目于 2009 年启动,总投资 2.648 亿元, 新增建筑面积 16507 平方米、 新增设备 61 台套。在该项目的支持下, 我所 建成了怀柔园区 1 号楼(分摊) 、4-10 号楼 和一批国内首创、国际领先的试验平台,对 保障 XX 工程国家重大专项具有重要意义, 为我所在怀柔落户、发展、壮大提供了重要 支撑。
高超条保项 目是我所第一个 国防科技 工业固定资产投资项目,投资规模大(立项 时投资规模为全院排名第一,验收时排名第 三) ,非标设备多(90% 以上的设备为非标自研设备) ,国内可以借鉴的经验少,研制 难度大。此外,该项目时间跨度较大,相关 制度要求、技术人员、管理人员均变动较大。 这些都给验收带来了极大的挑战。按照要求, 此类项目要依次完成设备验收、基建验收、 “三同时”验收、竣工审计、档案验收等一 系列单项验收后才能进行总体验收。每一个单项验收都是一道“关卡”,成功闯过后, 才能进入下一关,直至最后的总体验收。
2021 年 3 月 8 日,竣工审计首次会
攻城难,守城更难。竣工审计工作是验 收的重中之重,2016 年后,项目主管部门密 集出台、修改了多项管理办法,大环境对项 目的审计、验收越来越严格。特别是针对招 标过程、非标设备的审查力度异常严格。都 说“非标是把双刃剑,荣辱一瞬间”,非标 设备可以支持、鼓励科研人员有更多的创新, 建设设备过程中有更大的自由度,但是最后的竣工审计异常细致、严格,要说明每颗螺 丝钉的用途,被审减的概率极大。
所领导带头“啃硬骨头”,多次到上级 部门沟通、协调,解决关键问题。科研团队 和各职能部门通力配合, 最好的分工就是“没 有分工”,大家配合默契, 遇到问题主动担当, 这支队伍早已是一家人。
倒计时迎接竣工审计的工作异常紧张, 各设备的科研人员、各职能部门相关人员经 常利用晚上、周六日和节假日来到所里默默 工作。春节假期正月初三就开始网上办公, 继续春节前的工作, 核对、分析每一笔支出、准备支撑材料、按审计要求细化非标自研设 备竣工审计方案……,正月初五就提前返回 工作岗位。
审计组一行 9 人, 从 3 月 8 日开始工作, 到 4 月 14 日结束, 工作时间为周一至周六 8: 30-18:30(含午休 1 小时)。期间多次前 往怀柔现场查验建筑、设备建设情况。项目 团队白天除了积极配合审计组工作之外,每 天 18:40 还要准时召开工作会,应对各种 问题,做到“一事一讨论,一天一总结”尽 最大努力,减少审减金额。
在大家的共同努力下,项目最终通过审 计。也是凭着这种坚忍不拔的精神,我们解 决了“罐车回所”“发票追回”“安评问题” 等疑难杂症,完成了“三同时”验收、档案 验收,以及总体验收。
2021 年是条保验收的一年,是“闯关” 的一年,是大家团结拼搏的一年。也许这 一年,你并没有取得多大的成就,没有 EI/ SCI, 没能实现梦想。但, 那个为项目验收、 为力学所发展一直奔波的你;那个满身疲惫 咬牙坚持的你;那个再苦再难也没放弃的你; 那个崩溃之后又慢慢自愈的你;特别了不起!所以,我们要对每个平凡的你说一声: 真的辛苦了!感谢您对条保工作的支持与付 出 !
“为有牺牲多壮志, 敢叫日月换新天”, 整个项目建设、验收的过程,即使面对再艰 难的困境、再不被看好,总有一种力量能把 大家紧密联系在一起。我们赞美、歌颂、激 动……都是因为热爱,因为所有人都知道, 这是我们的力学所!
凡是过往,皆为序章,如今的力学所正稳中求进、小步快跑,我们将带着这份力量 与感动,一起向未来!
王娜, 高技术处主管, 主要从事经费分配及条保、 横向、空军、陆军、科工局、 工信部等项目管理等工作。
